       国外项目
国外项目     公路工程
 公路工程 项目描述

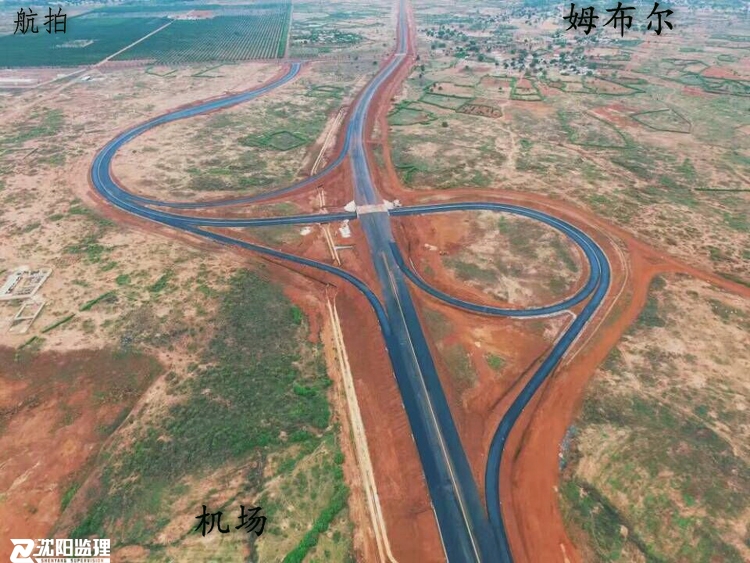

项目描述新项目合同签订时间为2015年8月13日,起点是布莱斯迪亚涅国际机场(AIBD),在蒂阿姆布克(Thiambokh)处设置互通,一侧向东直达捷斯(Thies)终点,一侧向南直达姆布尔(Mbour)终点。起点承接达喀尔-布莱斯迪亚涅国际机场高速,捷斯终点顺接规划中捷斯—图巴高速,姆布尔终点顺接规划中姆布尔-考拉克高速公路。
新项目总体呈南北走向,全长约63公里,建成后将分别与已经投入运营的达迪高速和在建的捷图高速相连,从而实现首都达喀尔、迪亚涅新机场、姆布尔以及圣城图巴的高速公路互通,改善塞国公路网络布局,提高塞国公路网总体交通运输能力。
新项目为EPC施工总承包,合同总价为美元4.7亿,不含税。总工期54个月,其中土建施工工期36个月,设备供货安装调试18个月。工程保险为工程一切险、第三方责任险及结构物十年险,缺陷责任期为12个月。
主要工程量

| 工程项目 | 单位 | 工程量 | |
| 路线长度 | 公里 | 63 | |

| 路基工程 | 路基挖方 | 万立方米 | 32.6 |
| 路基填方 | 万立方米 | 504.3 | |

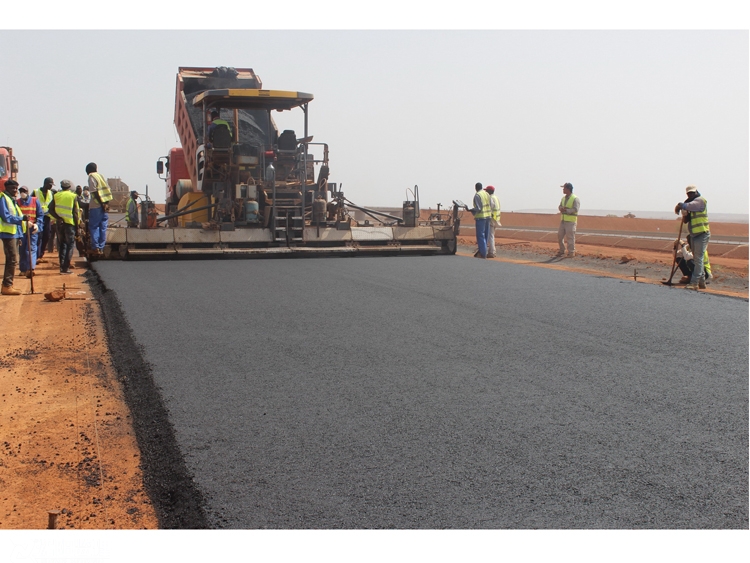

| 路面工程 | 沥青混凝土BBSG层 | 万立方米 | 11.8 |
| 沥青砂砾GB层 | 万立方米 | 23 | |
| 桥涵工程 | 桥梁 | 座 | 14 |
| 涵洞 | 道 | 166 | |
| 交叉工程 | 互通式立交 | 处 | 4 |
| 收费站 | 处 | 6 | |
| 服务区 | 处 | 2 | |
| 中控室 | 处 | 2 | |

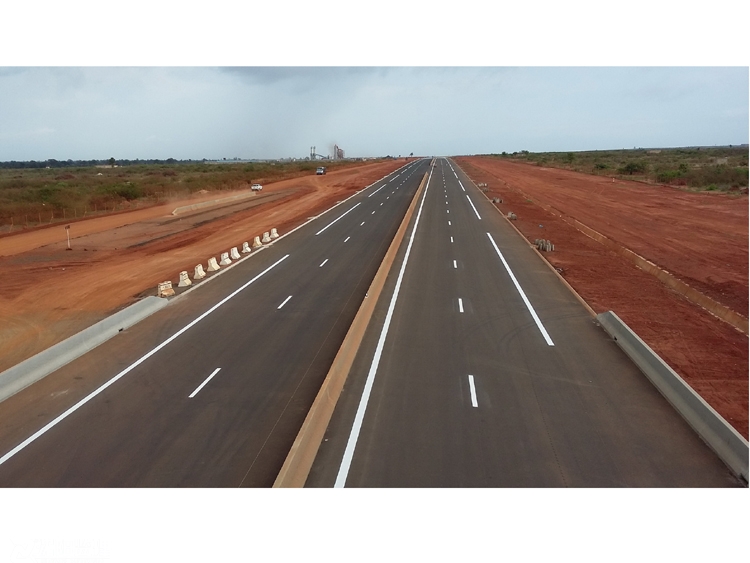

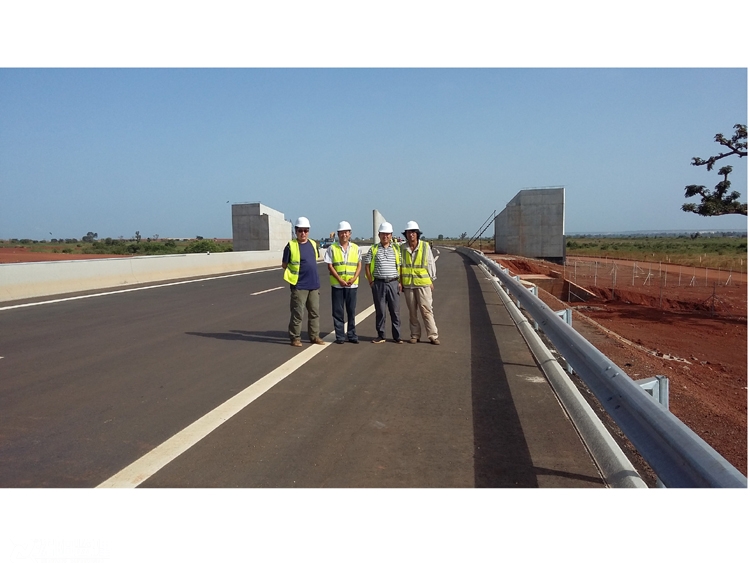

项目为全封闭收费高速,全长约63公里(含7km连接线),主线为双向四车道,采用沥青混凝土路面,路基宽25.1米,行车道宽3.5米,设计时速130公里。道路全线共设12座主线桥(含互通跨线桥)、4处互通立交、3个主线收费站和3个匝道收费站、2处服务区。
